西藏第一批邊防通大網電任務基本完成

2018-09-19 15:30:42 來源:人民網-西藏頻道
  西藏第一批邊防通大網電任務基本完成

  西藏第一批邊防通大網電任務基本完成

  西藏第一批邊防通大網電任務基本完成

  西藏第一批邊防通大網電任務基本完成

  “感謝祖國!感謝國家電網!有了堅強的電力保障,讓我們更加堅定了戍邊衛國的信心和決心!”9月6日,素有“雪山孤島”“云中哨所”之稱的西藏日喀則市亞?wèn)|縣詹娘舍邊防哨所實現了國家主電網供電,駐守哨所已4年多的西藏軍區某邊防連參謀李仁均,高興地向電力工作人員致以崇高的軍禮。

  西藏位于祖國西南邊陲,是重要的國家安全屏障。按照國家電網公司部署,西藏第一批邊防部隊通大網電工程投資5.2億元、涉及129個點,占國家電網公司第一批邊防部隊通大網電工程建設總量的近80%。此次詹娘舍哨所通上主網電,也標志著全區第一批129個邊防部隊通大網電任務基本完成。

  邊防部隊通大網電工程自2017年6月以來,國家電網公司按照“排除萬難、高效推進、不惜代價、務期必成”的原則,克服要求高、工期緊、運輸條件差、施工環境復雜等困難因素,全面謀劃、認真細化,充分發揮國有企業優勢,迎難而上、主動作為,順利完成了第一批通大網電工程,為西藏廣大邊防官兵送去了溫暖和光明,為西藏邊防建設提供了堅強有力的電力支撐。

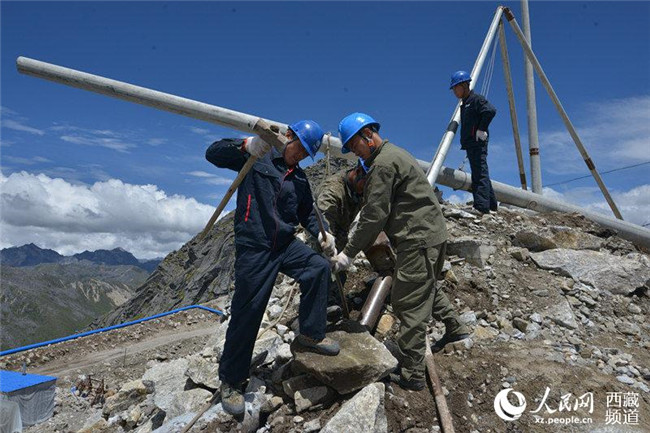

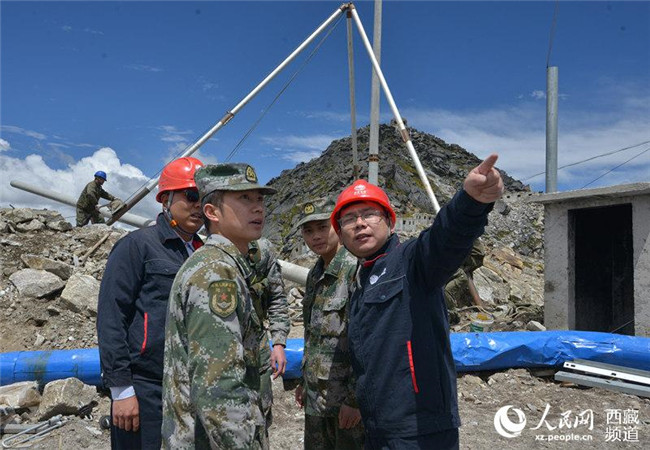

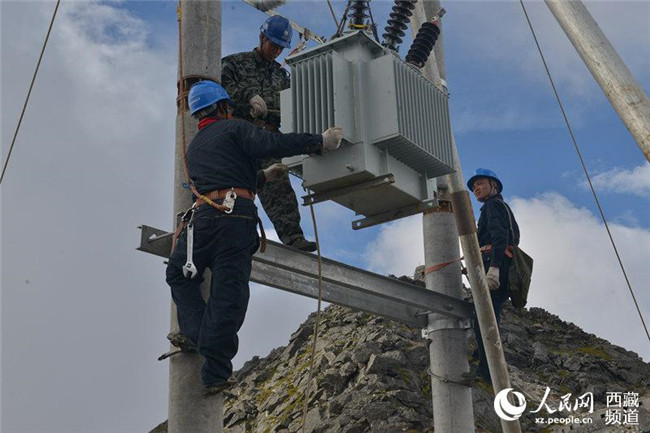

  詹娘舍,藏語意為“雪山孤島”。詹娘舍哨所地處海拔4655米的雪山尖上,四周是接近垂直的懸崖峭壁。當?shù)夭刈迦罕娬f(shuō),那是鷹都飛不過的地方,官兵們卻親切地稱它為“云中哨所”。西藏第一批邊防部隊通大網電任務中,詹娘舍哨所是最具建設難度和挑戰難度的一個點。據國網日喀則供電公司總經理陳利介紹,詹娘舍哨所四周地貌復雜多變,道路狹窄且常年積雪,部分施工段還需穿越無人區。本次通大網電工程投資近290萬元,新建10千伏線路17.8公里,新建配電變壓器1臺200千伏安。

  “每年的10月到次年6月,均處在大雪封山時期,全年最低氣溫能夠達到零下40攝氏度,最高溫度不超過5攝氏度。在高寒惡劣的氣候條件下,施工有效期僅為4個月,工程物資運輸難度極大。特別是距離哨所最后5公里山路的物資運輸,僅能憑借人力搬運至指定施工點,沿線頻繁大霧天氣,能見度不到10米,山路陡峭泥濘、泥石流和巖石滑落頻發,架設線路需穿越萬丈懸崖,電力建設既要面對高寒缺氧,同時還面臨著巨大的安全風險!”陳利說。

  用電問題過去一直是影響詹娘舍哨所邊防官兵正常工作生活的最大難題之一。據李仁均介紹,哨所很多年來用電都靠汽油或柴油發電機,每天最多發電3個小時。一年下來,僅僅往山上運油就要6000多升,而且只能保證照明,其他功率稍大的設備電器都因電壓太低而無法帶動,洗衣機、電腦等電器設備幾乎成為擺設。“現在好了,用電不愁了!戰士們就可以首先把電暖器和電熱毯用上了!”李仁均說。

  為確保全區邊防部隊通大網電建設項目如期完成,國網西藏電力有限公司加強現場組織管理,科學研判施工周期短、建設環境差等因素,周密布置,及早安排,統籌資源,充分發揮軍地協同優勢,扎實高效推進工程建設,嚴格加強施工安全監督管控,為確保工程建設有序推進奠定了堅實基礎。

  據了解,西藏第二批邊防部隊通大網電工程已于今年7月份啟動規劃工作,預計2019年3月份開工建設。(索朗多吉、吳雨仁)
